二重床タイプの施工手順
-

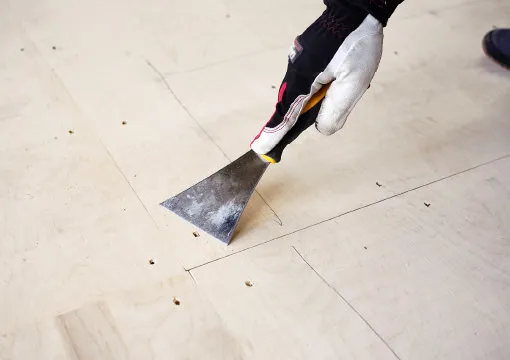

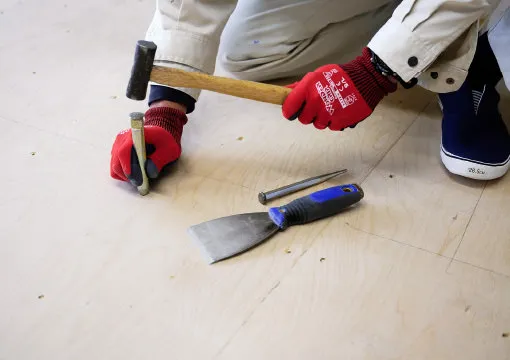

徹底した下地処理
-

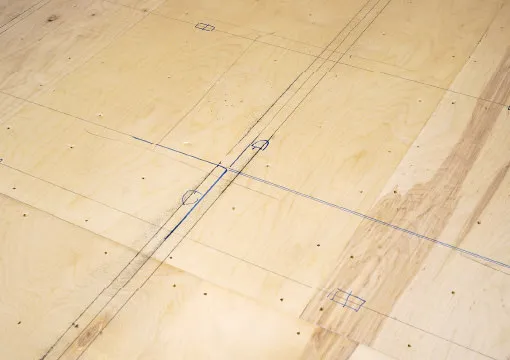

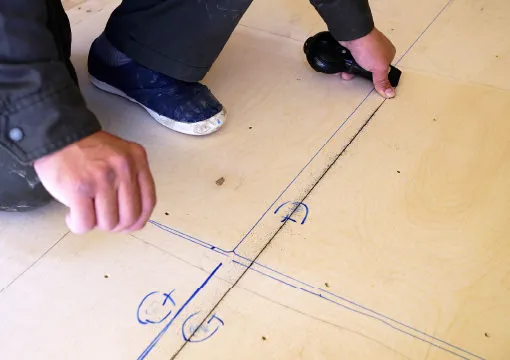

ヒーター・センサー位置の墨出し
-

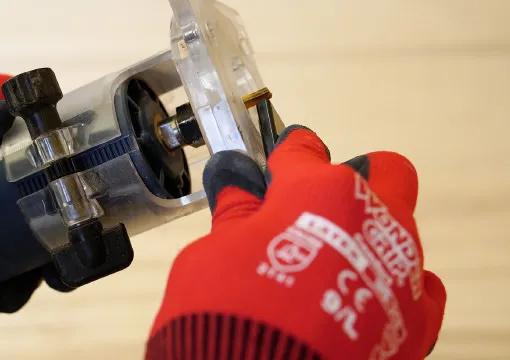

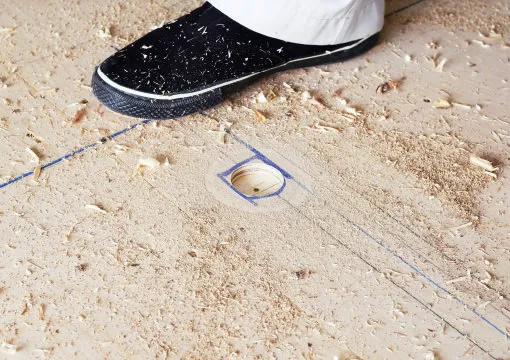

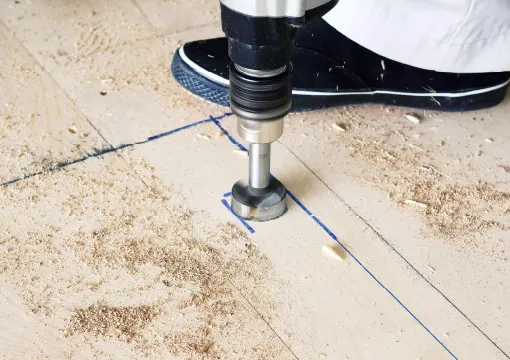

ヒーター端子部の溝加工
-
センサー部の溝加工
-

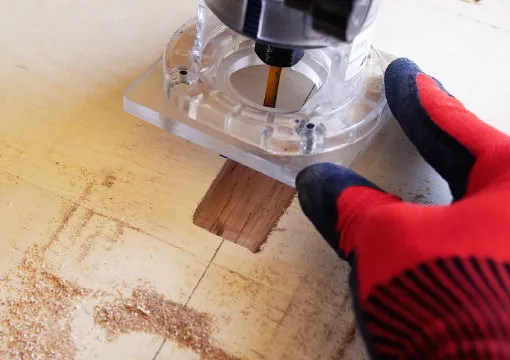

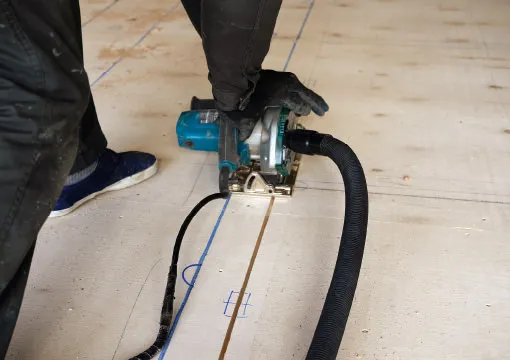

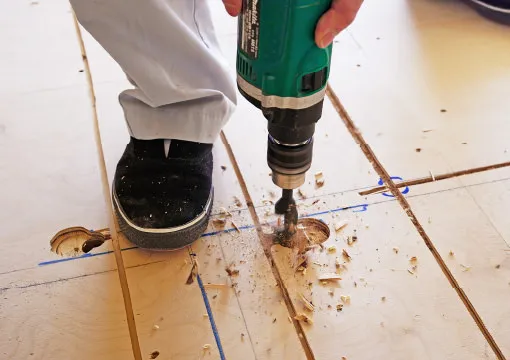

配線用の穴加工
-

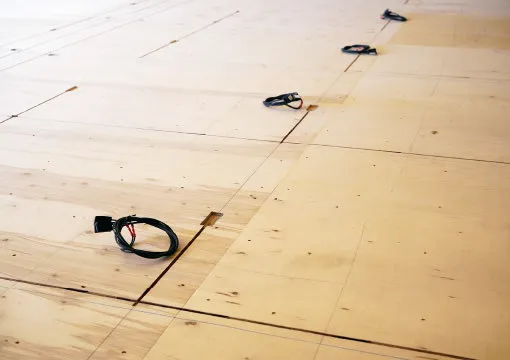

下地の溝加工完了
-

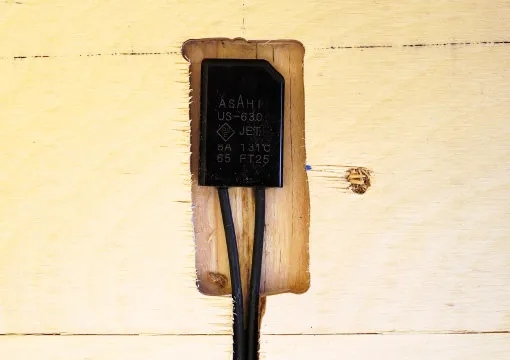

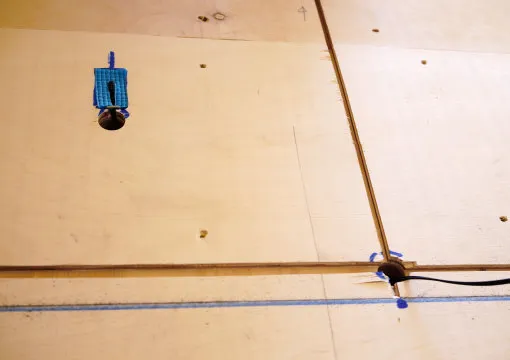

センサーの設置
-

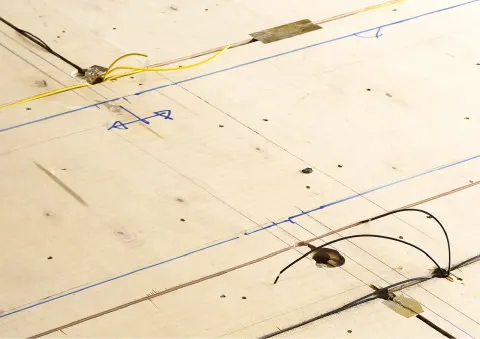

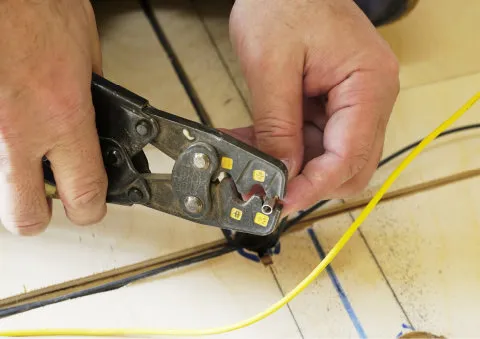

配線と結線
-

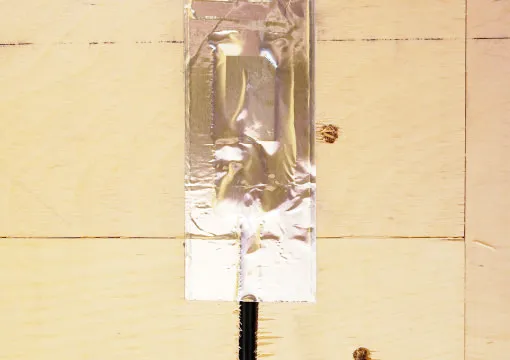

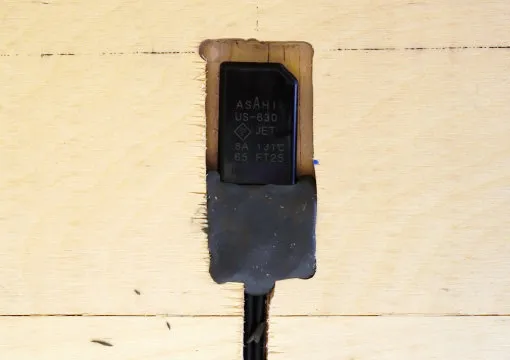

センサーの保護
-

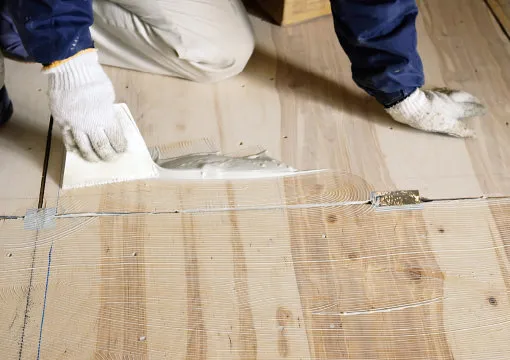

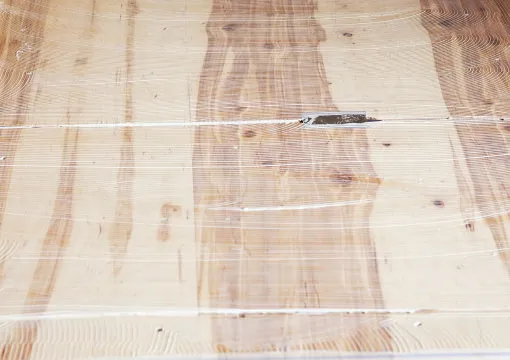

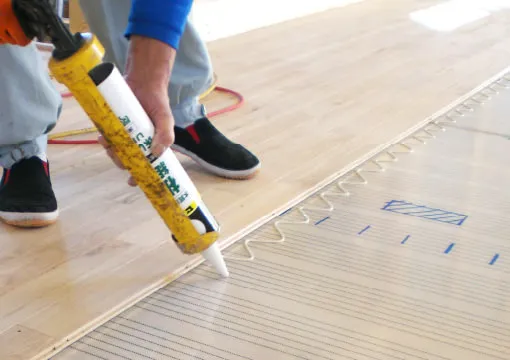

接着剤の塗布(塗布後、 オープンタイムを取りガス抜き)
-

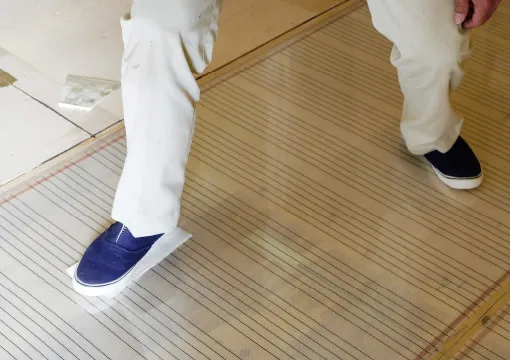

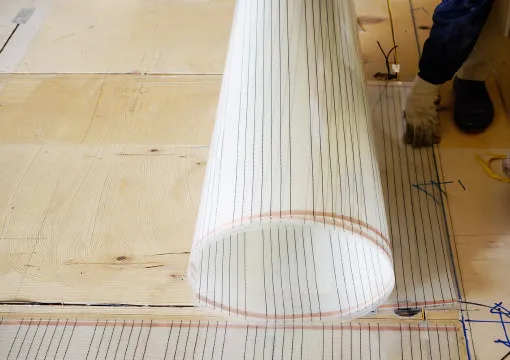

ヒーターの貼り付け
-

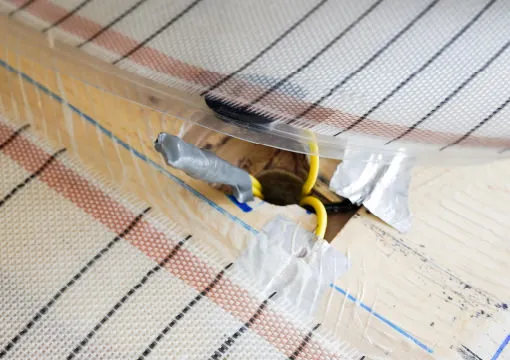

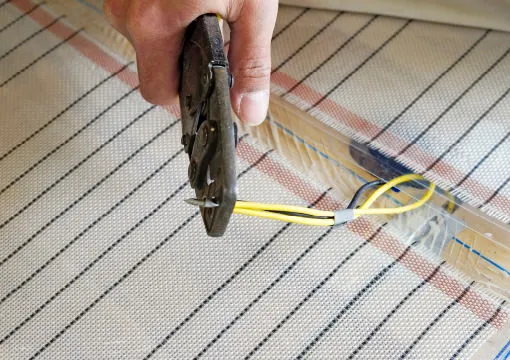

ヒーターの結線
-

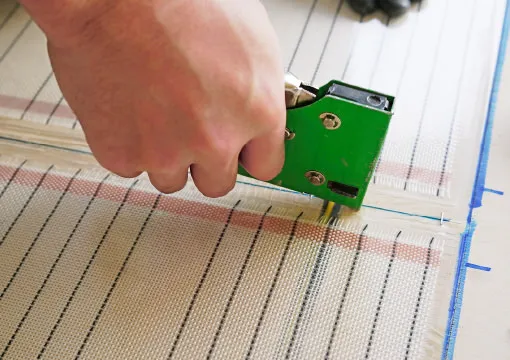

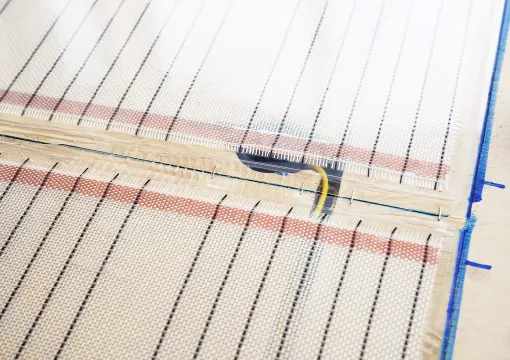

ヒーターの固定
-

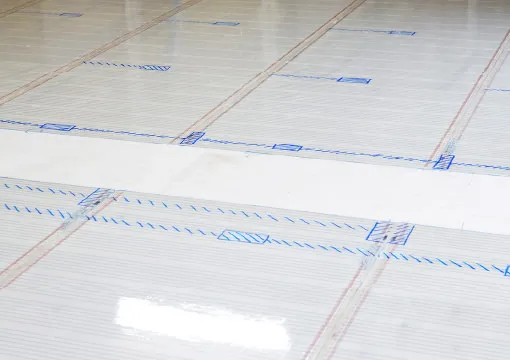

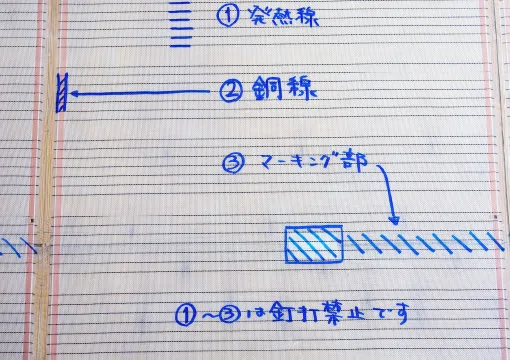

釘打禁止箇所のマーキング、 注意書き
-

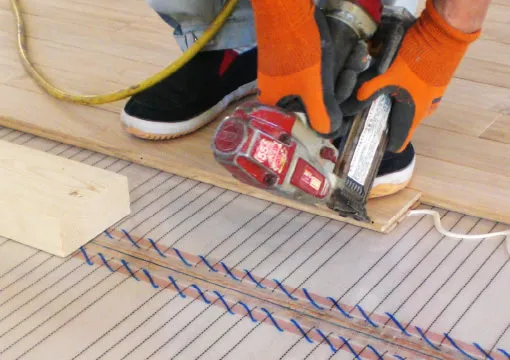

フローリングの施工(建築工事)
電気検査、コントローラー取り付け、試運転は戸建の施工手順と同じです。
